豐沙大鐵路既有線改造工程完工

交通新聞 2020-06-21 17:37:37 來源:中創網

6月10日14:05至15:35,經過電氣化局三公司豐沙大擴能改造項目27名員工的緊張作業,豐沙大電氣化鐵路擴能改造工程最后一座牽引變電所——張家口市懷來縣境內的西八里變電所高壓室改造工程順利完工,并且一次送電成功。至此,豐沙大電氣化鐵路擴能改造工程全部完工,鐵路運輸能力從目前的4000噸/列車,提高到6000噸/列車。

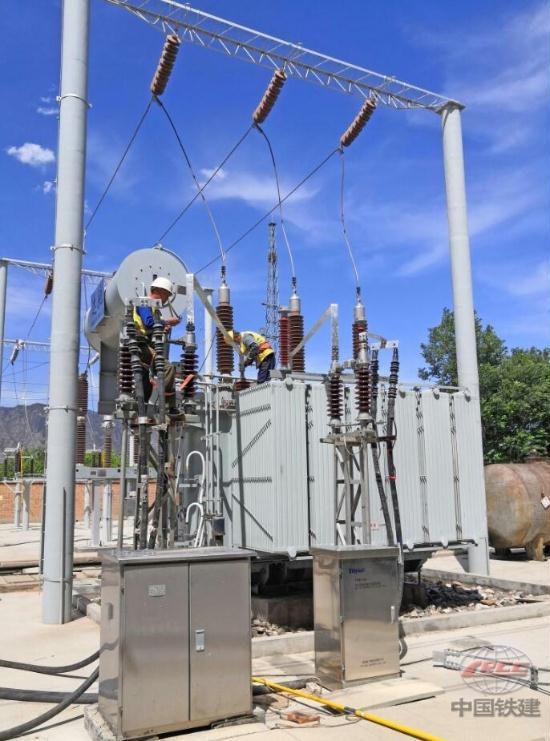

6月10日豐沙大西八里變電所送電成功

6月10日豐沙大西八里變電所送電成功(王永紅 攝)

豐沙大電氣化鐵路起于北京豐臺、經河北張家口,止于山西大同,上世紀80年代開通運營后,一直是北京通往西北方向的咽喉通道之一。進入21世紀,豐沙大鐵路運量越來越大,除了承載山西、內蒙古、寧夏地區煤炭外運業務,北京來往于張家口、大同等方向的客運列車也大多經由該段鐵路,供電系統與運量增長的矛盾越來越突出。2015年,豐沙大電氣化鐵路擴能改造正式啟動。

據現場技術負責人田碧介紹,為了確保西八里變電所內高壓室改造與既有鐵路正常運輸兩不誤,根據豐沙大鐵路運輸規律,項目部提前20多天開始策劃變電所內高壓室改造過渡方案,通過模擬架設試驗,綜合環境評估等措施,最終確定采用借助臨時高壓室為豐沙大電氣化鐵路臨時提供電力,確保列車正常運行用電需求的施工方案。

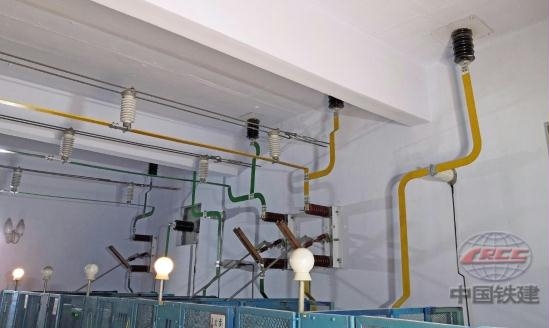

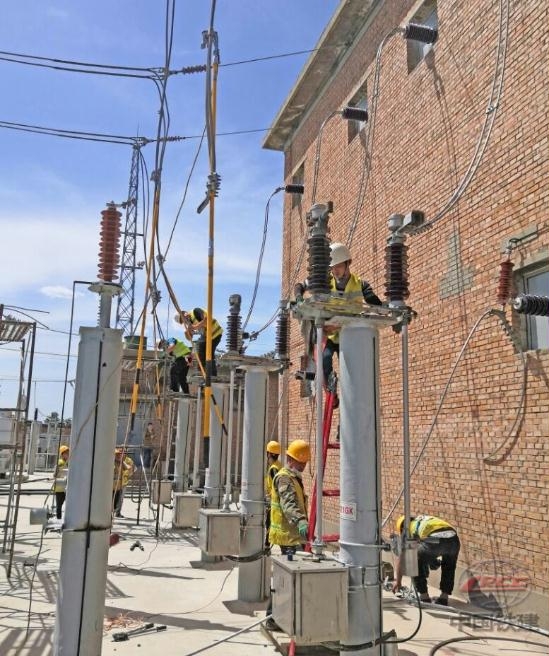

6月10日豐沙大西八里變電所改造施工

6月10日豐沙大西八里變電所改造施工(王永紅 攝)

6月10日豐沙大西八里變電所改造施工

6月10日豐沙大西八里變電所改造施工(王永紅 攝)

5月27日,項目部27名作業隊員在90分鐘的“天窗”時間內,順利完成了4條饋線倒接和連接已更換好的兩臺變壓器任務,確保過渡方案投入運行后,他們又團結協作,一鼓作氣,對西八里變電所高壓室進行改造施工,最終比預定工期提前6天完成改造任務。

據介紹,隨著豐沙大鐵路擴能改造工程的全部完工,該段鐵路的運能得到進一步提升。同時,列車運輸的可靠性、操控性、自動化程度都將達到現階段國內同等水平。(中國鐵建)



——
